MES/SPC追溯对接前,平面度检测设备要准备哪些字段?

MES/SPC追溯对接前,应明确SN、批次、工位、配方、检测区域、平面度结果、OK/NG、报告路径、上传状态、异常处理和数据格式,便于采购验收。

查看对应专题
MES/SPC追溯对接前,平面度检测设备要准备哪些字段?配图
采购问题先界定风险,再谈设备配置
验收资料报告、字段、节拍和复测记录
MES/SPC
先看结论
  • MES/SPC字段要在采购前确认,不是设备到货后的附加项。
  • 字段、格式、触发、异常处理和验收方式都要写进接口范围。
  • 即使暂不接MES,也应预留CSV/Excel/数据库导出和报告路径。

采购问题:设备能测,但数据能不能进系统?

很多检测设备到货后才发现,设备端能生成报告,但MES需要的字段、数据格式或触发逻辑没有提前定义,最后只能人工搬运数据。

如果客户项目强调质量追溯,采购前就要让品质、工艺、IT/MES和设备供应商一起确认字段表。

建议字段清单

  • 产品SN或二维码。
  • 批次号、工单号、客户料号。
  • 设备编号、工位、检测配方、操作者。
  • 检测时间、检测区域、平面度结果、高度差结果。
  • OK/NG结论、不良代码、重测标记。
  • 报告文件路径、点云文件路径、截图路径。
  • 上传状态、上传时间、异常信息。

接口范围怎么写?

先确认数据格式:CSV、Excel、数据库、API、OPC、TCP/IP或MES指定协议。再确认触发逻辑:扫码后拉取工单、检测后上传结果、NG是否拦截、断网是否缓存、重测是否覆盖旧记录。

这些内容会影响软件开发量和验收时间,应在报价和技术协议里明确。

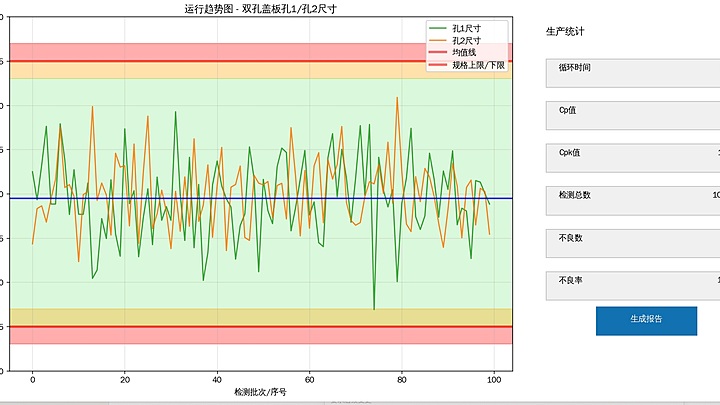

SPC不是只有趋势图

  • 确认统计对象:整体平面度还是关键区域结果。
  • 确认时间窗口:班次、批次、工单或自然日。
  • 确认指标:均值、极差、UCL/LCL、Cp/Cpk、异常点。
  • 确认导出方式:图片、PDF、CSV或后台查询。

常见问题

暂时没有MES还要做字段表吗?

建议做。字段表可以先用于报告和CSV导出,未来接MES时不用重新定义数据口径。

MES对接验收看什么?

看字段完整、上传成功、异常处理、断网补传、报告路径和数据与本地结果一致。

下一步建议

如果当前项目已经有图纸、样件或客户验收要求,建议先提交工件类型、尺寸、公差、检测区域、节拍和MES/SPC要求,按样件测试数据确认设备配置。

需要按您的工件确认检测方案?

提交图纸/照片后,可进一步确认点云效果、重复性、治具、报告字段和导入方式。
